宏祥土工格柵作業指導書的內容有哪些?

1 適用范圍
本作業指導書適用于渝黔鐵路等同類鐵路擴能改造工程宏祥土工格柵施工。適用于非硬質巖填料填筑且路堤邊坡高度H≥6m邊坡加固、與既有線并行幫寬地段H≥3m的邊坡加固。
2 作業準備
2.1技術準備
1 閱讀、審核施工圖紙。澄清有關技術問題,制定施工保證措施,提出應急預案。
2 熟悉規范、技術標準和施工工藝。
3 制定施工保證措施,對施工人員進行技術交底,對參加施工人員進行上崗前技術培訓,考核合格后持證上崗。
2.2現場準備
1 保證人員、設備進場,路通、電通、信息通,場地需平整完成。
2 現有料場內臨時道路通往料場、施工現場,交通方便,且距離近,能滿足施工要求。
3技術要求
3.1 新建地段:當邊坡高度6m≤H<8m時,全坡面鋪設幅寬2.5m的雙向宏祥土工格柵;H≥8m時,全坡面鋪設幅寬5.0m的雙向宏祥土工格柵,且當H≥12m時間隔3.0m需全斷面滿鋪設幅寬4~5m的宏祥土工格柵,邊坡宏祥土工格柵各層間距離均勻0.6m,鋪設后格柵邊緣距坡面垂直距離為0.6m。
3.2 與既有線并行幫寬地段:當幫寬寬度小于2m時,于每一臺階面處鋪設雙向宏祥土工格柵。邊坡高度3m≤H<6m時,鋪設幅寬2.5m的雙向宏祥土工格柵;H≥6m時,鋪設幅寬4~5m的雙向宏祥土工格柵。邊坡宏祥土工格柵各層間距離為0.6m。
3.3 宏祥土工格柵主要技術指標:
3.3.1 宏祥土工格柵采用整體拉伸型塑料宏祥土工格柵,不得使用粘貼型宏祥土工格柵,嚴禁使用玻璃纖維格柵及鋼塑格柵。
3.3.2 幅寬2.5m、5.0m。
3.3.3 縱、橫向拉伸強度≥30kn/m。
3.3.4 縱、橫向屈服伸長率均≤10%。
3.3.5 網孔直徑8~12cm。
a)斜坡地面,為便于鋪設宏祥土工格柵,須在邊坡坡腳處地面挖設3.5~4.5m寬平臺。
b)路堤本體填料的壓實標準應滿足相應部位的壓實標準。
4 施工程序
(1)首先放出路基邊坡線,為了保證路基寬度,每側各加寬0.5m,把晾曬好的基底土進行整平后用25T振動壓路機靜壓兩遍,再用50T震壓四遍,不平整的地方人工配合整平。
(2)鋪墊0.3m厚的中(粗)砂,人工配合機械整平后,25T的振動壓路機靜壓兩遍。

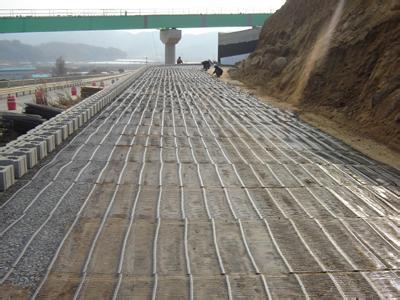

(3)鋪設宏祥土工格柵,宏祥土工格柵 鋪設時底面應平整、密實,一般應平鋪,拉直、不得重疊,不得卷曲、扭結,相鄰的兩幅宏祥土工格柵 需搭接0.2m,并沿路基橫向對宏祥土工格柵搭接部分每隔1米用8號鐵絲進行穿插連接,并在鋪設的格柵上,每隔1.5-2m用U型釘固定于地面。
(4)一層宏祥土工格柵鋪好后,開始填設二層0.2m厚的中(粗)砂,其方法:汽車運砂到工地卸于路基一側,而后用推土機向前趕推,先把路基兩側2米范圍內填筑0.1m后,把一層宏祥土工格柵折翻上來再填上0.1米的中(粗)砂,禁止兩側向中間填筑和推進,禁止各種機械在沒有填筑中(粗)砂的宏祥土工格柵上通行作業,這樣能保證宏祥土工格柵平整,不起鼓,不起皺,待二層中(粗)砂平整后,要進行水平測量,防止填筑厚度不均勻,待抄平無誤后用25T振動壓路機靜壓兩遍。
(5)二層宏祥土工格柵 施工方法同一層方法一樣,后再填筑0.3m的中(粗)砂,填筑方法同一層一樣,用25T壓路機靜壓兩遍后,這樣路基基底加固就處理完畢。
(6)在第三層中(粗)砂碾壓好后,沿線路縱向在邊坡兩側各鋪設宏祥土工格柵兩幅,搭接0.16m,并用同樣方法連接好,然后開始土方施工作業,鋪設宏祥土工格柵進行邊坡防護,須每層測量出鋪設的邊線,每側要保證邊坡整修后宏祥土工格柵埋于邊坡內0.10m。
(7)邊坡宏祥土工格柵 每填筑兩層土,即厚度0.8m時就需兩側同時鋪設一層宏祥土工格柵,然后以此類推,直至鋪到路肩表面土下。
(8)路基填筑好后,及時進行邊坡整修,并進行坡腳的干砌片石防護,對該段路基除每側加寬0.3m外,并預留1.5%的沉落量。
